Почему доработки продукта дорожают: карта задержек от запроса до результата

Почему доработки продукта дорожают: карта задержек от запроса до результата

Одна функция может затронуть данные, интеграции, доступы и проверку. Цена изменения складывается из активной работы и ожидания между этими этапами.

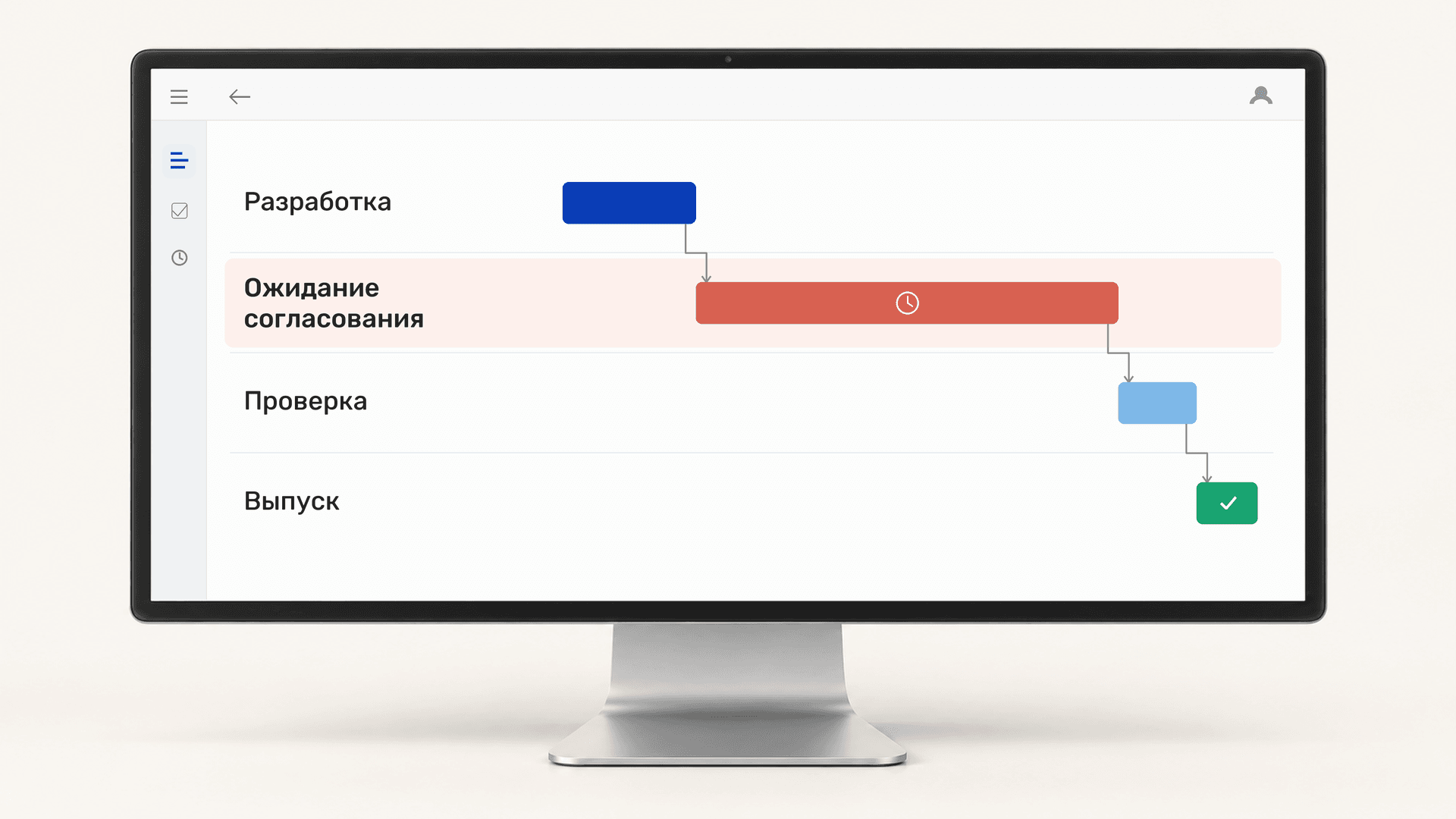

Шесть зон задержки

Карта изменения начинается с приоритета и границ сценария, затем проходит через зависимости, согласования, инженерный поток и проверку результата. Для каждой зоны полезно назвать владельца решения, время работы, время ожидания и причину возврата.


Одна задача даёт первую проверяемую гипотезу

Выберите завершённое изменение и отметьте переходы между уточнением сценария, зависимостями, реализацией, ревью и проверкой. Для каждого перехода зафиксируйте владельца, активную работу, ожидание и причину возврата. Такая карта не заменяет аудит, но показывает ограничение, с которого стоит начать.

Подробная диагностика нужна при повторяющихся возвратах, расхождении оценки с фактом или стабильной очереди. Для малого изолированного изменения достаточно обычной оценки.

Разобрать путь изменения вместе с командой Qtim

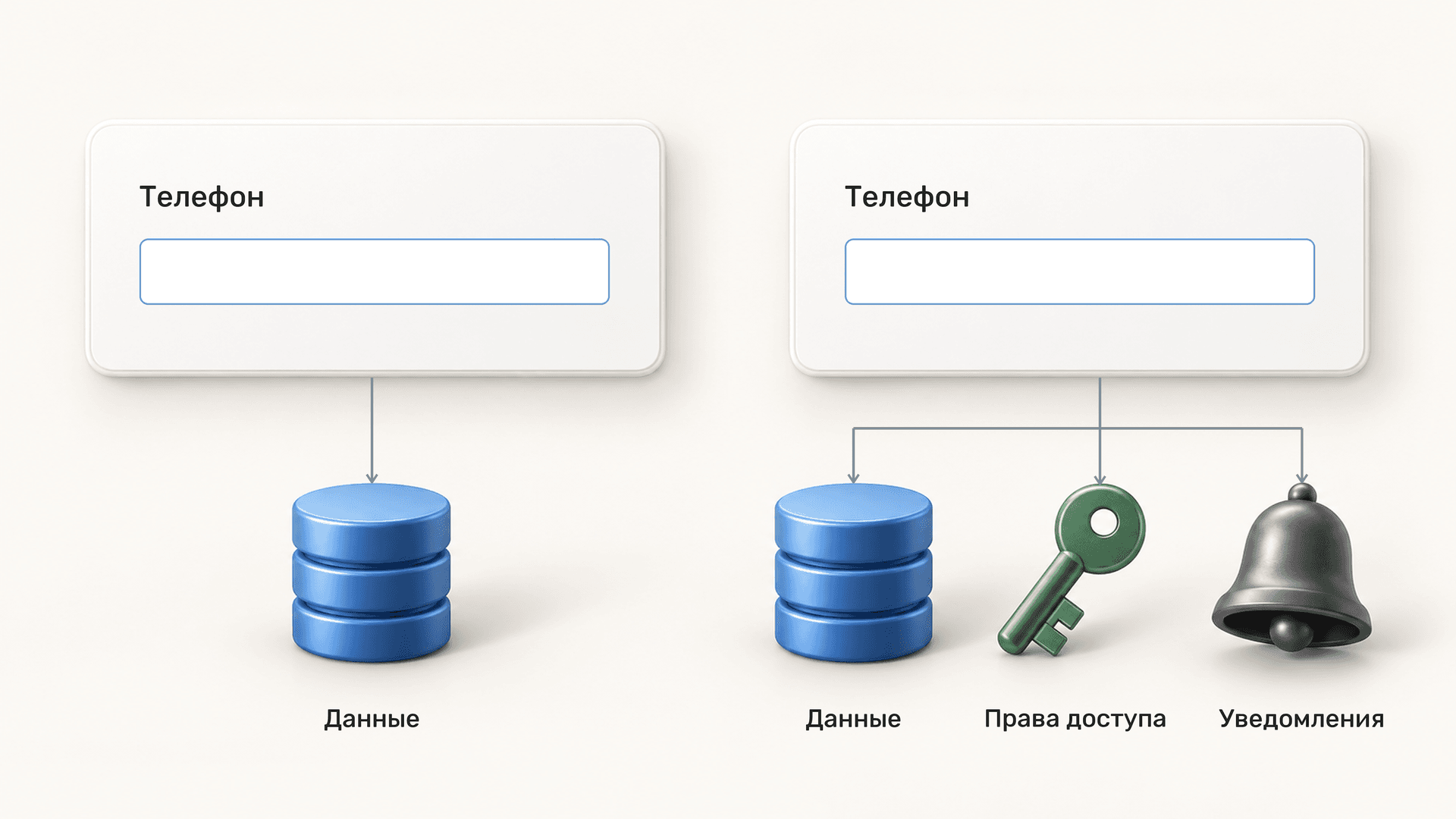

Архитектурная связность повышает риск изменений

Исследование Google и ESG предлагает смотреть на lead time for changes, частоту поставки и время восстановления. Эти метрики помогают измерять путь изменения, а не угадывать причину задержки.

Ускоряйте ограничение, а не самый заметный этап

Найм и ИИ помогают, когда узкое место находится в реализации. Ожидание решения, доступа или критерия проверки требует изменения процесса вокруг этой точки. PMI связывает работу со сложностью с согласованием участников и картой взаимозависимостей.

Перед пересмотром сметы проследите путь одного уже завершённого изменения. Очередь требует работы с очередью, неизвестный сценарий — уточнения границ, а широкая связность — модульной границы или совместного планирования зависимости.

Обсудить разработку SaaS- или PaaS-продукта с командой Qtim

[ Подписка ]

Подпишись — самые свежие новости сначала в соцсетях

Статьи

82

EdTech 22 октября 2026

Разработка СДО для корпоративного обучения: требования, этапы и стоимость

EdTech 22 октября 2026

LMS-платформа: что это, какие бывают и когда разрабатывать свою

Экспертиза 22 сентября 2026

Аудит мобильного приложения: как найти причины сбоев, медленной работы и тяжёлых обновлений

Веб-разработка21 сентября 2026

Как проектировать редкие пользовательские сценарии в цифровом продукте

Веб-разработка21 сентября 2026

Локализация цифрового продукта: что менять при выходе на новый рынок

Управление проектами18 сентября 2026

Как превращать результаты пользовательских интервью в задачи для бэклога

Веб-разработка17 сентября 2026

Масштабирование веб-приложения: 5 признаков архитектурного предела

Веб-разработка17 сентября 2026

Настройка резервного копирования: как проверить восстановление сервиса

e-commerce16 сентября 2026

Интеграция с маркетплейсами: как синхронизировать заказы, остатки и статусы с ERP и 1С

Экспертиза 11 сентября 2026

Что IT-аудит находит в проекте перед релизом

AI и нейросети10 сентября 2026

Как проектировать проверяемый ИИ-поиск: источники, логи и аудит

Экспертиза 9 сентября 2026

Баллы списались дважды: где ломается программа лояльности под нагрузкой

Рубрики

Подписка

Подпишись — самые свежие новости сначала в соцсетях

Давайте обсудим ваш проект

В течение 24 часов с вами свяжется специалист. Если вопрос срочный — пишите директору напрямую.

[ Следующий шаг ]

Давайте обсудим ваш проект

В течение 24 часов с вами свяжется специалист, чтобы уточнить детали и обсудить следующие шаги. Если вопрос срочный — пишите директору напрямую.

[ Что будет после заявки ]
01
Созвон 30 минутОбсуждаем задачу, ограничения и ожидания
02
Оценка за 3 дняОбъём, сроки и состав команды
03
ПредложениеПлан первой итерации и договор
