Как обещать дату проекта, когда часть решений ещё не принята

Дата запуска нужна бизнесу, но в проекте могут оставаться открытыми доступы, способ интеграции или граница первого релиза. Прогноз становится управляемым, когда рядом с ним записаны условия и момент пересчёта.
Календарную дату можно назвать и не показать список допущений, от которых она зависит. Позже эти допущения возвращаются задачами, которые нельзя начать. Другой подход — назвать ориентир вместе с решениями, владельцами и сроками ответов.
Дата зависит от решений внутри и вне команды
Функция ждёт схему авторизации, интеграция — тестовый доступ, оценка — границу первой поставки. Исследование Yaseen et al. описывает явную работу с взаимозависимостями требований на ERP-кейсе. Его результаты не образуют универсальную формулу срока, но дают основание вынести связи в явный контур.
В работе Inderscience зависимости предлагают моделировать так, чтобы видеть критичные требования и распространение изменений. Для статуса это превращается в вопрос: какое ещё решение придётся пересмотреть, когда данный пункт сдвинется?

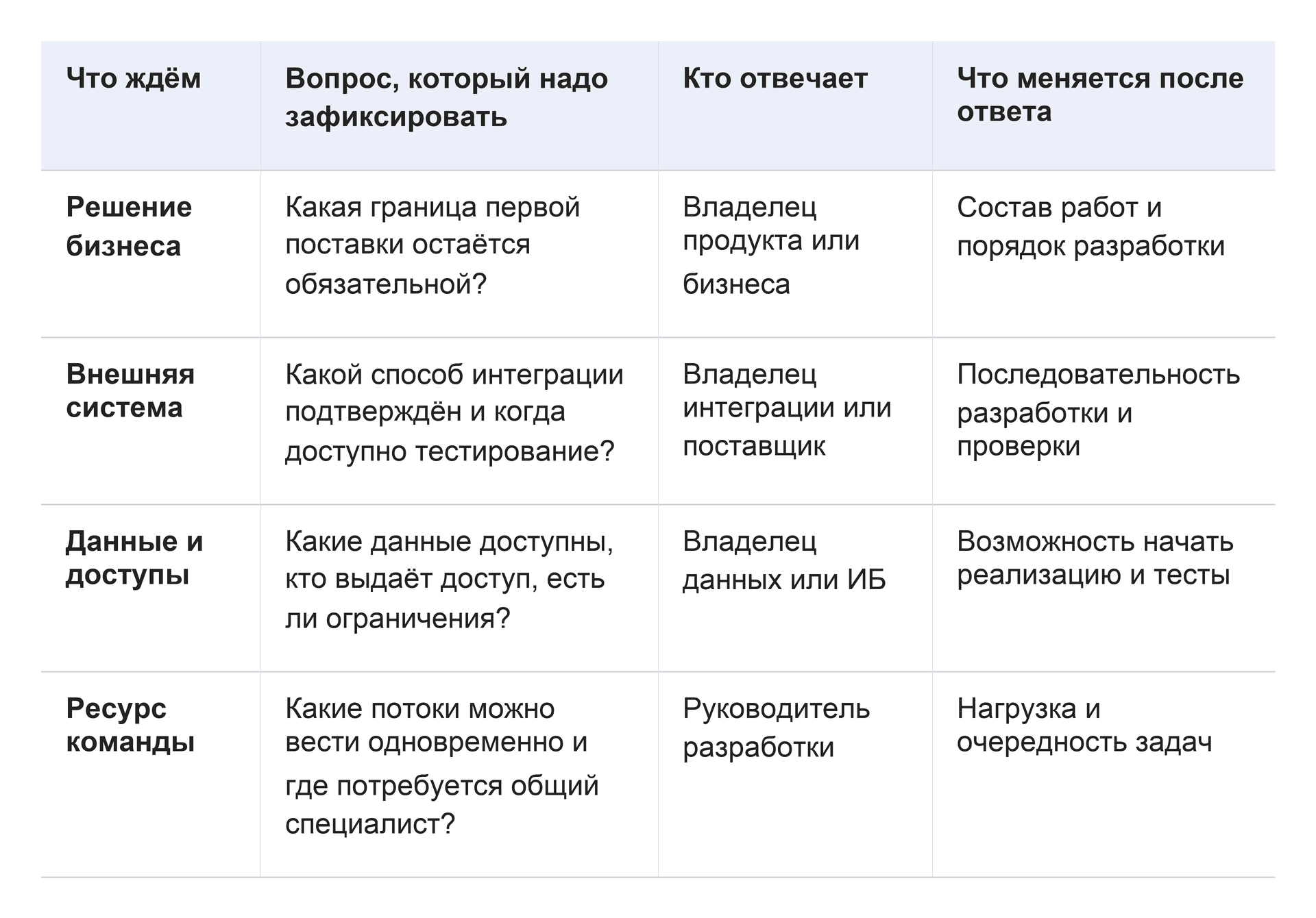

Четыре вопроса для статуса

Для каждой строки статуса полезно назвать владельца решения, срок ответа и влияние на следующий шаг. Так незакрытый вопрос превращается в управляемый пункт.
Статья Data & Knowledge Engineering разбирает связи между данными, визуализациями, ML-компонентами и третьими сторонами в аналитических и AI-проектах. Набор зависимостей в другом продукте будет отличаться, но к каждой строке нужен владелец и условие старта следующего шага.
Паспорт даты
Зафиксируйте пять полей: подтверждённая часть плана, временное допущение, требуемое решение, владелец со сроком ответа и событие пересчёта. Например, команда может ориентировать первый релиз на определённую дату при текущей спецификации API и пересчитать прогноз после подтверждения схемы авторизации и тестового контура.
В исследовании ProjectION зависимости рассматриваются вместе с усилием, ценностью и ожиданиями стейкхолдеров при планировании релиза. Состав ближайшей поставки и календарный прогноз связаны, но это разные решения.

В нашем кейсе Gallery — маркетплейсе готовых дрон-шоу с 3D-визуализатором, оплатой и доступом к исходникам — мы начали с брифа, целей и метрик, собрали план развития (roadmap), запустили дизайн и разработку параллельно и регулярно снимали вопросы на встречах. Такой порядок сохраняет в roadmap связь между объёмом, очередностью работ и решениями до следующего шага.
Одна дата всё ещё возможна
При регуляторном окне, сезоне или контрактном сроке календарь может быть неизменным. Тогда заранее фиксируют обязательный минимум первой поставки и правило переноса необязательного объёма. Команда не скрывает условие внутри сметы и возвращается к прогнозу по заранее назначенному событию.
На следующей встрече по срокам положите рядом с календарём «паспорт даты». Если запуск зависит от неподтверждённого доступа или выбора бизнеса, зафиксируйте, кто и к какому числу закроет вопрос, а также когда команда обновит прогноз. Пока критичное условие не выполнено, дата остаётся ориентиром. При жёстком дедлайне заранее определите, какой объём можно перенести.
