Как подготовить бюджет цифрового продукта на 2027 год

Годовой бюджет продукта начинается там, где заканчивается оценка первого релиза. Его задача — связать решения о функциональности, интеграциях, инфраструктуре и развитии с деньгами, владельцами и моментами пересмотра.
Оценка первой версии показывает, сколько усилий нужно, чтобы вывести конкретный набор сценариев в production. Годовой бюджет охватывает и последующие изменения: внешние API, рост данных, мониторинг, обновления библиотек, требования к безопасности и новые бизнес-сценарии.

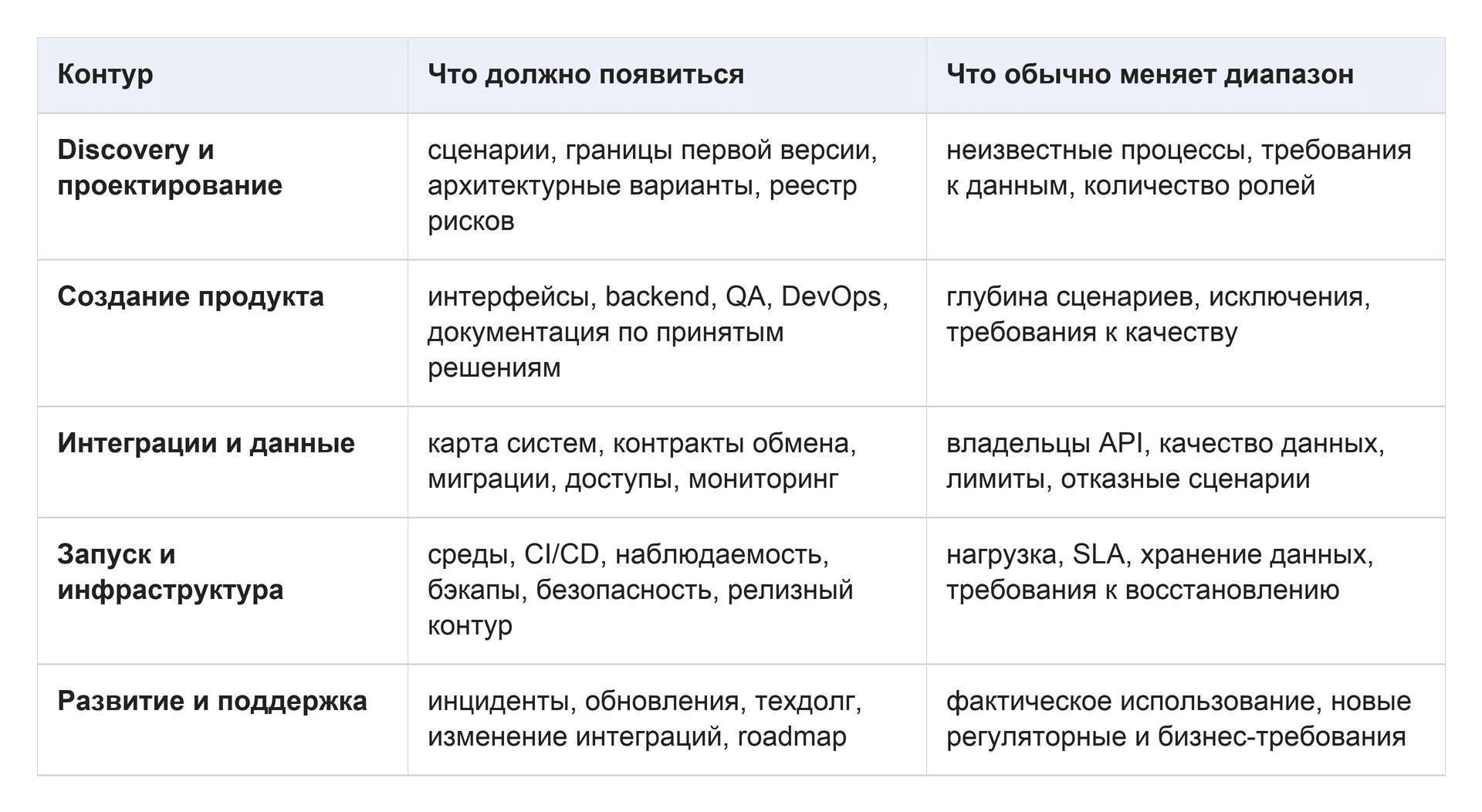

Пять контуров бюджета

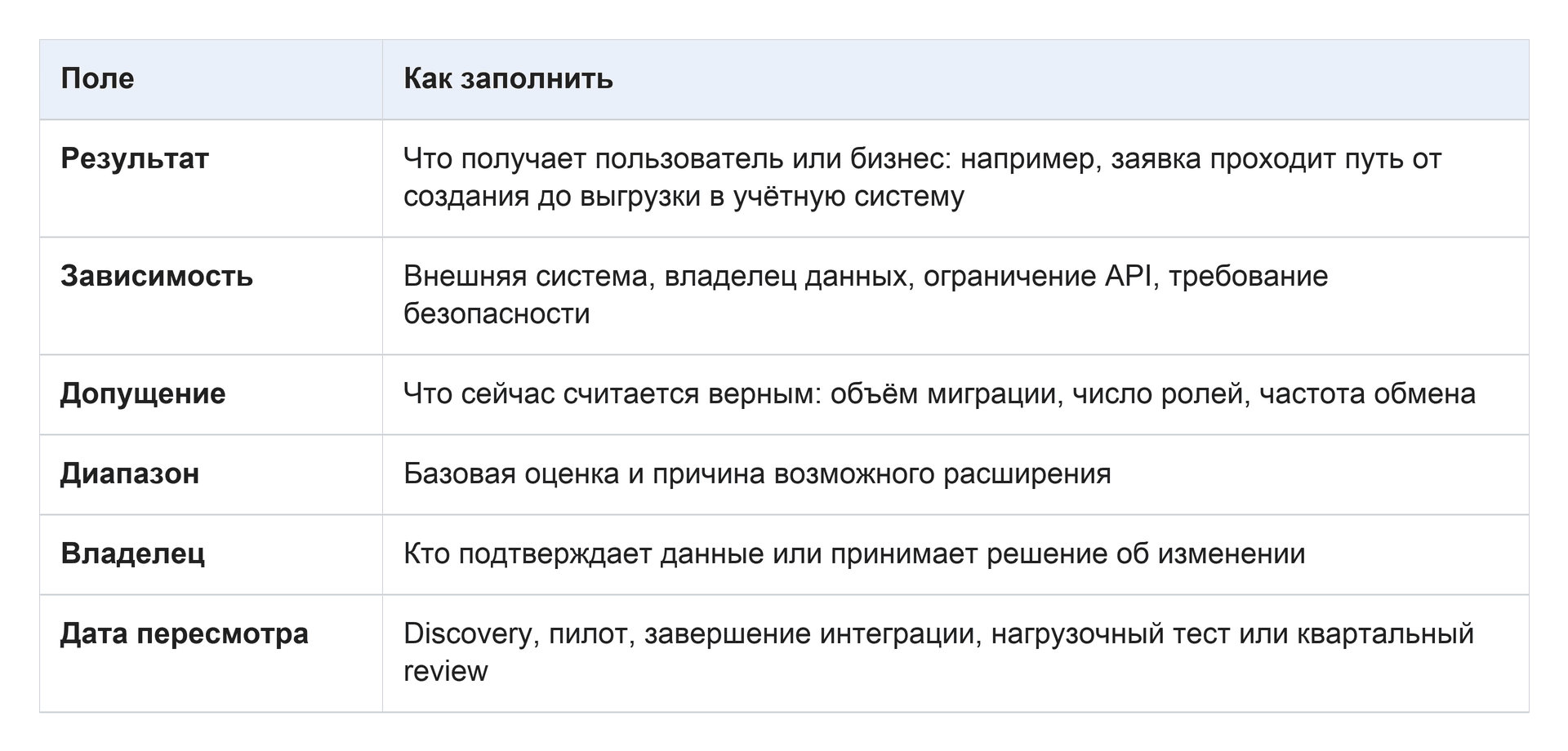

У каждой статьи расходов должны быть результат и владелец решения. Если в карте есть разработка интерфейсов, но нет владельца данных или плана восстановления, бюджет пока не покрывает часть ответственности.
Сначала определить границы первой версии
Discovery уменьшает число решений, которые команда принимает во время спринта под давлением срока. В результате появляются карта сценариев, правила для ролей, список систем-участников, варианты архитектуры и реестр рисков.
После discovery стоит провести контрольную точку: подтвердить границы первой версии, список зависимостей и сценарии, которые переходят в следующий этап. Так резерв становится перечнем конкретных рисков.
Оценивать сценарии и зависимости
Набор ролей сам по себе не описывает продукт. Оценка становится полезной, когда её строят через сценарии: регистрация, согласование заявки, история операций, уведомления, экспорт данных и правила доступа.
В нашем кейсе 4fresh Qtim переносил интернет-магазин натуральной косметики с 1С-Битрикс на собственную платформу и параллельно развивал backend, CMS, web и mobile. Такой контур показывает, почему изменение вводных должно запускать пересмотр границ работ и ресурсов.
Включить интеграции в бюджет как отдельный контур
Интеграция включает контракт, данные и ответственность. Для каждой связи нужны владелец API, тип обмена, данные, частота, лимит, режим при ошибке, мониторинг и дата пересмотра.
ENISA отмечает риски растущей зависимости от внешних ИКТ- и security-сервисов. В бюджет интеграций стоит включить доступы, журналирование, восстановление, проверку поставщиков и распределение ответственности.
Разобрать интеграционный и инфраструктурный контур SaaS-платформы с Qtim
Планировать инфраструктуру до инцидента
Среды, CI/CD, наблюдаемость, резервное копирование, восстановление, управление секретами и нагрузочные проверки требуют своих единиц учёта. Ими могут быть количество окружений, объём хранения, класс нагрузки или целевое время восстановления.
FinOps показывает сдвиг к видимости, распределению, прогнозированию и governance расходов. Для продукта это означает: привязать инфраструктурные затраты к владельцу и сценарию использования, а не ждать итогового счёта.
Развитие и поддержка — часть годового плана
Сопровождение включает инциденты, обновления, технический долг и изменения внешних систем. TNO-ESI оценивает долю сопровождения и эволюции долгоживущих систем в 75–90% их жизненного цикла; этот диапазон относится к изучаемому классу систем и не служит нормативом для каждого продукта.
Технический долг стоит выносить в отдельное решение. CAST сообщает о 61 млрд рабочих дней устранения в глобальном анализируемом массиве кода. Цифра не заменяет локальную оценку, но помогает поставить вопрос о критерии и владельце такого плана.
Собрать бюджет в диапазон

В нашем кейсе Gallery Qtim разработал маркетплейс 3D-моделей дрон-шоу с каталогом, визуализатором, оплатой и доступом к материалам. Цели и метрики были связаны с roadmap, спринтами и приоритетами; бюджет использует ту же связь.
Правило: включайте в годовой план только те суммы, у которых есть результат, зависимость, владелец и дата пересмотра.
